Przejdź do treści
Jarosław Jaśkowiak

E03 / Zmiana, decyzja i konsensus zakupowy

Koszt status quo i ryzyko zaniechania: jak porównać działanie z brakiem zmiany

Jak zbudować kontrfaktyczny scenariusz kosztów, ryzyk, utraconych opcji i kosztu przejścia bez fear selling, annualizowania pojedynczych strat i fałszywej precyzji

Jarosław Jaśkowiakautor metodyki Nowoczesna Sprzedaż B2B

~33 min czytania

Spotkanie dotyczy systemu do automatycznego planowania produkcji.

Handlowiec pokazuje slajd zatytułowany Cost of Doing Nothing:

18 minut ręcznej korekty planu
× 22 korekty dziennie
× 240 dni roboczych
× 6 planistów
× 160 zł kosztu godziny
=
950 400 zł straty rocznie

Do wyniku dodaje 400 000 zł „utraconej sprzedaży”, 250 000 zł kosztu opóźnień i 300 000 zł ryzyka odejścia kluczowych pracowników. Kalkulator pokazuje łącznie niemal dwa miliony złotych rocznie.

Następny slajd przedstawia cenę rozwiązania: 620 000 zł. Wniosek wygląda oczywiście:

Każdy miesiąc zwłoki kosztuje Państwa więcej niż rata za system.

Liczba jest konkretna. Używa danych klienta. Jest większa od ceny produktu. Pozwala przejść od rozmowy o budżecie do rozmowy o „koszcie bezczynności”.

Nie wiadomo jednak:

  • czy 22 korekty występują każdego dnia i w każdym okresie;
  • czy każda korekta angażuje sześciu planistów;
  • czy 160 zł jest kosztem krańcowym, pełnym kosztem pracy czy stawką używaną wyłącznie w kalkulatorze;
  • czy czas korekt może zostać wykorzystany do innej pracy tworzącej wartość;
  • jaki udział korekt wynika z ograniczeń systemu, a jaki ze zmian zamówień, jakości danych i decyzji operacyjnych;
  • czy nowe rozwiązanie ograniczy wszystkie korekty, czy tylko część;
  • ile będzie kosztować integracja, migracja danych, szkolenie, podwójne utrzymanie systemów i spadek wydajności w okresie przejścia;
  • jakie ryzyko powstanie podczas zmiany;
  • co organizacja zachowuje dzięki obecnemu systemowi;
  • czy odroczenie o sześć miesięcy jest rzeczywiście gorsze niż wdrożenie przed uporządkowaniem danych.

Klient odrzuca wyliczenie. Nie dlatego, że nie widzi problemu. Uznaje liczbę za argument sprzedażowy, nie za wiarygodny scenariusz.

W innej firmie analiza zaczyna się inaczej.

Strony ustalają:

S0 — kontynuacja obecnego sposobu przez 12 miesięcy
Zakres: jeden zakład i proces planowania krótkoterminowego.
Linia bazowa: 14–24 korekty dziennie, zależnie od sezonu.
Mechanizm: część korekt wynika z jakości danych, część ze zmian zamówień,
część z ograniczeń reguł planowania.

S1 — ograniczona zmiana
Zakres: uporządkowanie dwóch źródeł danych, nowy zestaw reguł i pilotaż
na jednej linii bez pełnej migracji systemu.

S2 — pełna zmiana
Zakres: nowa platforma, integracja, migracja danych, szkolenie i przebudowa
odpowiedzialności za plan.

Zespół klasyfikuje próbę korekt. Okazuje się, że system może wpłynąć na około jedną trzecią z nich. Dane nie pozwalają jeszcze wiarygodnie prognozować efektu dla całego zakładu. Pełna migracja oznacza dziewięć miesięcy pracy, podwójne utrzymanie środowiska i ryzyko utraty wiedzy zawartej w lokalnych regułach.

Wynik analizy nie brzmi „nic nie róbmy”. Nie brzmi również „kupmy system”.

Brzmi:

Obecne rozwiązanie generuje materialny koszt i ogranicza skalowanie, ale pełna migracja nie ma jeszcze wystarczającej podstawy. Uzasadniony jest etap danych i pilotaż. Jeżeli udział korekt podatnych na automatyzację przekroczy ustalony próg, wrócimy do pełnego scenariusza. Jeżeli nie, status quo z poprawionymi danymi pozostanie lepszą opcją.

Drugi proces nie wyprodukował większej liczby. Wyprodukował lepsze porównanie.

Koszt status quo nie jest jedną liczbą ani sumą wszystkich problemów istniejących w organizacji. Jest kontrfaktycznym scenariuszem kontynuacji określonego sposobu działania w określonym zakresie i horyzoncie, obejmującym koszty obserwowalne, ryzyka, utracone opcje, korzyści z pozostania, niepewność oraz koszty i ryzyka samej zmiany.

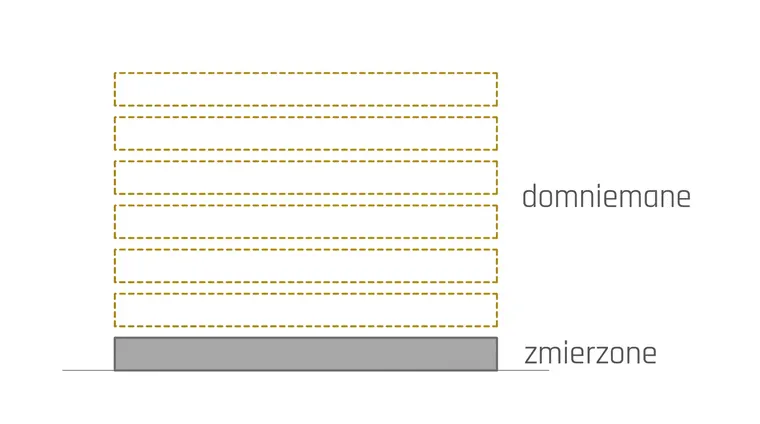

Stos siedmiu jednakowych płyt. Tylko najniższa, stojąca na linii podstawy, jest pełna i szara; sześć nad nią jest narysowanych złotą linią przerywaną i pustych w środku.
fig. 01Koszt status quo kontra fear selling

W rozwinięciu Architektury decyzji zakupowej B2B przedstawiamy autorską Kartę Kontrfaktyczną Status Quo — dziewięć pól:

  1. decyzja i realistyczne alternatywy;
  2. zakres scenariusza i linia bazowa;
  3. horyzont i dynamika;
  4. mechanizm kontynuacji;
  5. koszty i korzyści obserwowalne;
  6. ryzyka, prawdopodobieństwa i skutki;
  7. utracone opcje i koszt alternatywny;
  8. koszt, ryzyko i warunki samej zmiany;
  9. dane, przedziały, niewiadome i warunek rewizji.

Karta nie jest zwalidowaną skalą, kalkulatorem ROI ani procedurą wyceny szkody. Łączy odrębne przesłanki z badań nad status quo, framingiem, kosztami utopionymi, kosztami alternatywnymi, kosztami przejścia, TCO, scenariuszami, niepewnością, ryzykiem i gotowością organizacyjną. Badania nie potwierdzają jednak jednej dziewięciopolowej procedury sprzedażowej jako uniwersalnego modelu.12345678910


W skrócie

Najważniejsze w 60 sekund

  1. Status quo nie oznacza braku działania. Obejmuje istniejący proces, narzędzia, pracę ludzi, obejścia, koszty utrzymania, tolerowane błędy, zobowiązania i korzyści z pozostania.

  2. Preferencja status quo nie jest automatycznie błędem. Może wynikać z kosztu przejścia, nieodwracalności, niepewności, zobowiązań, słabej gotowości albo braku materialnej przewagi zmiany.11112

  3. Linia bazowa i scenariusz status quo to różne obiekty. Linia bazowa opisuje stan obserwowany. Scenariusz prognozuje, co wydarzy się przy kontynuacji w określonym horyzoncie.

  4. Koszt, ryzyko, utracona opcja i niepewność wymagają osobnych zapisów. Ryzyko nie jest pewną stratą, utracona opcja nie jest automatycznie przychodem, a niewiadoma nie jest zerem.

  5. Porównanie musi być symetryczne. Status quo i zmiana wymagają tego samego zakresu, horyzontu, jednostek, założeń, rygoru dowodowego i jawnej niepewności.

  6. „Cost of doing nothing” jest ryzykownym skrótem. Ułatwia pominięcie kosztów pracy wykonywanej dziś, korzyści status quo i kosztów samej zmiany.

  7. Annualizowanie wymaga mechanizmu powtarzalności. Pojedynczego incydentu, krótkiego okresu sezonowego ani lokalnego wyniku nie wolno automatycznie mnożyć przez dwanaście miesięcy.

  8. Koszt zmiany jest częścią porównania. Obejmuje nie tylko cenę, lecz także integrację, migrację, szkolenie, podwójne utrzymanie, czas ludzi, spadek wydajności, ład i ryzyko wdrożenia.561314

  9. Koszt utopiony nie powinien uzasadniać przyszłego wyboru. To, ile wydano historycznie, może wyjaśniać sytuację, ale decyzja powinna dotyczyć przyszłych kosztów, korzyści i ryzyk.31516

  10. Koszt alternatywny wymaga realnej alternatywy. Nie można nazywać „utraconą korzyścią” wyniku, którego organizacja nie mogłaby osiągnąć innym użyciem zasobów.4

  11. Scenariusze i przedziały są bezpieczniejsze niż jedna liczba. Przy materialnej niepewności potrzebne są warianty dolny, bazowy i górny oraz analiza wrażliwości.8917

  12. Framing zmienia odbiór decyzji. Ten sam materiał może zostać przedstawiony jako strata zaniechania albo koszt ryzykownej zmiany. Obie strony porównania powinny być widoczne.18219

  13. Fear selling może zwiększać presję, lecz nie poprawia jakości dowodu. Skuteczność komunikatu lękowego nie jest dowodem prawdziwości scenariusza ani etyczności jego użycia.20

  14. Karta kończy się wynikiem K1–K5. Dopuszcza status quo, zmianę, etapowanie, potrzebę dodatkowego dowodu oraz zakończenie analizy.

  15. E03 nie jest pełnym uzasadnieniem biznesowym. Porządkuje scenariusz status quo i porównanie alternatyw. Nie zastępuje modelu finansowego, źródeł finansowania, NPV, IRR, podatków ani formalnej decyzji inwestycyjnej.

  16. AI może porządkować dane, ale nie jest właścicielem liczby. Nie powinno generować kosztów, prawdopodobieństw, annualizacji ani rekomendacji na podstawie brakujących danych.


Rozłożone na 15 sekcji

Status quo jest scenariuszem, a nie „nicnierobieniem”

W języku sprzedaży status quo bywa przedstawiane jako pustka:

działanie
kontra
brak działania

Taki kontrast jest wygodny, ponieważ po jednej stronie umieszcza konkretny projekt, a po drugiej pozorną bierność. W rzeczywistości organizacja, która nie kupuje nowego rozwiązania, nadal:

  • używa istniejącego systemu;
  • utrzymuje proces;
  • płaci licencje i serwis;
  • angażuje pracowników;
  • wykonuje działania ręczne;
  • stosuje obejścia;
  • toleruje określony poziom błędów;
  • rozwija własne reguły;
  • ponosi koszty koordynacji;
  • zachowuje znane relacje i odpowiedzialności;
  • unika kosztu migracji;
  • utrzymuje opcję późniejszego wyboru;
  • chroni ciągłość operacyjną.

Status quo może być drogie. Może również dostarczać stabilności, wiedzy lokalnej, elastyczności, niskiego ryzyka przejścia i możliwości oczekiwania na lepszą informację.

Dlatego w E03 używamy definicji:

Status quo to aktywny scenariusz kontynuacji określonego sposobu działania, a nie brak pracy, brak kosztu ani brak decyzji.

To rozróżnienie ma konsekwencje praktyczne.

Po pierwsze, nie wystarczy zapytać: „Co się stanie, jeżeli nic nie zrobicie?”. Pytanie zakłada bierność, choć klient może utrzymywać obecny proces, modernizować fragmenty, zmieniać procedury albo korzystać z innej opcji.

Po drugie, status quo trzeba nazwać operacyjnie. „Obecny stan” jest zbyt szeroki. Lepszy zapis brzmi:

Przez następne 12 miesięcy zakład utrzymuje obecny system,
kontynuuje ręczne uzgodnienia między planowaniem i produkcją,
nie zmienia modelu danych i zatrudnia jedną dodatkową osobę w sezonie.

Po trzecie, trzeba dopuścić więcej niż dwie alternatywy. Często realny wybór nie brzmi:

pełne wdrożenie
albo
status quo

lecz:

S0 — kontynuacja obecnego sposobu;
S1 — korekta procesu bez zakupu;
S2 — ograniczony pilotaż;
S3 — pełna zmiana;
S4 — odroczenie do określonego triggera;
S5 — zakończenie projektu.

Takie podejście jest zgodne z szerszą logiką uzasadnienia zmiany: najpierw trzeba ustalić, czy zmiana ma sens i wobec jakiej alternatywy. E03 nie zastępuje tego rozstrzygnięcia. Dodaje dyscyplinę scenariusza.

Oddzielnym pytaniem pozostaje moment działania. Uzasadnienie czasu sprawdza, czy zwłoka zmienia wynik, ryzyko, wykonalność albo dostępność opcji; sama przewaga S1 nad S0 nie dowodzi jeszcze potrzeby działania teraz.

Status quo bias jest hipotezą, nie diagnozą klienta

Klasyczne badania pokazały, że oznaczenie opcji jako status quo może zwiększać prawdopodobieństwo jej wyboru.1 Późniejsze prace opisywały różne mechanizmy preferencji istniejącego rozwiązania, a przeglądy pomiaru pokazały, że samo zjawisko jest operacjonalizowane na wiele sposobów.1112

Z tego nie wynika, że każda organizacja pozostająca przy obecnym rozwiązaniu popełnia błąd.

Brak zmiany może być racjonalny, gdy:

  • koszty przejścia przewyższają oczekiwany efekt;
  • wdrożenie jest trudno odwracalne;
  • informacje są zbyt słabe;
  • organizacja nie posiada zasobów wykonawczych;
  • obecny system spełnia wymagania;
  • alternatywy nie różnią się materialnie;
  • większą wartość ma oczekiwanie;
  • inny projekt ma wyższy koszt alternatywny;
  • ryzyko operacyjne zmiany jest nieakceptowalne;
  • obecny kontrakt ogranicza swobodę działania.

W rozmowie sprzedażowej zwrot „klient ma status quo bias” jest najczęściej zbyt mocny. Bez eksperymentalnej kontroli i jasnej definicji nie wiemy, czy obserwujemy bias, świadomy kompromis, brak mandatu, brak informacji, koszt przejścia czy po prostu słabą ofertę.

Profesjonalny zapis brzmi inaczej:

Obecne rozwiązanie jest preferowane mimo wskazanych ograniczeń. Nie ustaliliśmy jeszcze, czy wynika to z racjonalnego kosztu przejścia, słabej gotowości, braku przewagi alternatywy czy mechanizmu utrzymywania status quo. Potrzebny jest test porównawczy.


Dlaczego „cost of doing nothing” jest ryzykownym skrótem

Termin cost of doing nothing jest popularny, ponieważ upraszcza rozmowę o wartości. Pozwala zestawić cenę rozwiązania z dużą liczbą opisującą straty klienta.

Problem polega na tym, że skrót może ukryć pięć różnych błędów.

Błąd 1 — „nic” nie opisuje realnego scenariusza

Organizacja nadal pracuje, płaci, naprawia, koordynuje i adaptuje się. Koszt status quo nie jest kosztem zera aktywności, lecz kosztem określonego sposobu działania.

Błąd 2 — wszystkie problemy organizacji są przypisywane obecnemu rozwiązaniu

Jeżeli firma ma opóźnienia, reklamacje, nadgodziny i utracone zamówienia, nie oznacza to, że jeden system albo jedna maszyna odpowiada za całość. Potrzebny jest mechanizm przyczynowy i konkurencyjne wyjaśnienia, zgodnie z Mapą Wspólnej Diagnozy.

Błąd 3 — zmiana usuwa problem w stu procentach

Kalkulator często przyjmuje, że produkt przechwytuje całą stratę. W praktyce wynik zależy od danych, adopcji, procesu, kompetencji, warunków technicznych i zachowań użytkowników.

Błąd 4 — koszt zmiany jest zredukowany do ceny

Cena licencji lub urządzenia nie obejmuje pełnego poświęcenia. TCO i transaction cost economics przypominają, że znaczenie mają koszty przed transakcją, podczas przejścia i po wdrożeniu, w tym koordynacja, ład i specyficzne zasoby.61314

Błąd 5 — niepewność znika z prezentacji

Jedna liczba wygląda na wynik obliczenia, choć w rzeczywistości jest iloczynem kilku założeń. Jeżeli każde z nich ma szeroki zakres, końcowa wartość może zmieniać się wielokrotnie.

Dlatego lepszym pytaniem od:

Ile kosztuje Państwa bezczynność?

jest:

Jak wygląda scenariusz kontynuacji tego konkretnego sposobu przez określony horyzont, które elementy są obserwowalne, które są ryzykiem, co pozostaje niepewne i jak ten scenariusz porównuje się z kosztami oraz ryzykami zmiany?


Linia bazowa, koszt, ryzyko, utracona opcja i niepewność

E03 wymaga rozdzielenia pojęć, które w kalkulatorach są często dodawane do jednej sumy.

Linia bazowa

Linia bazowa to obserwowany punkt odniesienia:

  • liczba godzin;
  • poziom odpadu;
  • czas cyklu;
  • liczba reklamacji;
  • koszt utrzymania;
  • wolumen korekt;
  • dostępność urządzenia;
  • udział pracy ręcznej.

Linia bazowa odpowiada na pytanie:

Co obserwujemy teraz albo w zdefiniowanym okresie?

Nie odpowiada jeszcze:

Co wydarzy się w przyszłości przy kontynuacji?

Jeżeli ostatni kwartał był sezonowy, incydentalny albo nieporównywalny, linia bazowa nie może zostać automatycznie przeniesiona na kolejny rok.

Koszt obserwowalny

To wydatek albo strata już rejestrowana w uzgodnionym zakresie, na przykład:

  • opłata serwisowa;
  • materiał odpadowy;
  • nadgodziny;
  • koszt zewnętrznej naprawy;
  • energia;
  • roboczogodziny ręcznej kontroli;
  • kara kontraktowa już naliczona.

Koszt obserwowalny nadal wymaga ostrożności. Czas pracy etatowego zespołu nie zawsze jest kosztem możliwym do odzyskania. Oszczędzone godziny mogą zwiększyć zdolność, ale nie muszą automatycznie zmniejszyć wydatków.

Ryzyko

Ryzyko opisuje możliwość przyszłego zdarzenia i jego wpływ. Nie jest kosztem pewnym.

Minimalny zapis obejmuje:

zdarzenie;
mechanizm;
prawdopodobieństwo albo jakościowy poziom;
skutek;
istniejące zabezpieczenia;
horyzont;
źródło oceny;
warunek aktualizacji.

Dyscyplina ta jest zgodna z ogólną logiką zarządzania ryzykiem: ryzyko należy osadzić w kontekście, źródłach, prawdopodobieństwie, skutkach i istniejących kontrolach.1021

Utracona opcja

Utracona opcja to zdolność, wybór albo możliwość, której organizacja może nie zachować. Przykłady:

  • brak możliwości wejścia na rynek w określonym oknie;
  • utrata rezerwacji mocy;
  • brak zgodności potrzebnej do udziału w przetargu;
  • utrata kompetencji zespołu;
  • zamknięcie możliwości migracji przed końcem wsparcia;
  • brak zdolności do skalowania bez dodatkowych zasobów.

Nie każda potencjalna korzyść jest utraconą opcją. Trzeba wykazać, że opcja była realistyczna, dostępna i materialna.

Koszt alternatywny

Koszt alternatywny odnosi się do najlepszego realistycznego użycia ograniczonego zasobu, z którego rezygnujemy. Może dotyczyć:

  • kapitału;
  • czasu zespołu IT;
  • okna postoju;
  • uwagi zarządu;
  • zdolności wdrożeniowej;
  • miejsca w portfelu projektów.

Badania nad opportunity cost neglect pokazują, że alternatywne użycie zasobów bywa pomijane, jeżeli nie zostanie jawnie przedstawione.4 W B2B oznacza to, że analiza status quo musi pytać nie tylko „co tracimy, nie zmieniając?”, ale także „z czego rezygnujemy, przeznaczając zasoby na tę zmianę?”.

Niepewność

Niepewność oznacza brak wiedzy o:

  • mechanizmie;
  • wolumenie;
  • dynamice;
  • cenie;
  • adopcji;
  • wpływie;
  • prawdopodobieństwie;
  • transferze wyniku z innego przypadku;
  • reakcji organizacji.

Niepewność nie jest zerem i nie jest argumentem za dowolną liczbą. Powinna zostać pokazana przez przedział, scenariusze, status podstawy albo decyzję o pozyskaniu dowodu.


Kontrfaktyczne porównanie

Kontrfaktyczne pytanie brzmi:

Co prawdopodobnie wydarzyłoby się przy alternatywnym sposobie działania?

Nie możemy obserwować równocześnie dwóch przyszłości tej samej organizacji. Zarówno scenariusz status quo, jak i scenariusz zmiany są prognozami opartymi na danych, założeniach i modelu mechanizmu.

Kontrfaktyczne myślenie może wspierać uczenie i regulację działania, ale wymaga dyscypliny, ponieważ alternatywny scenariusz łatwo dopasować do preferowanego wniosku.2223

Zasada symetrii

Scenariusze S0 i S1 powinny mieć:

  • ten sam zakres organizacyjny;
  • ten sam horyzont;
  • tę samą jednostkę pomiaru;
  • porównywalne założenia wolumenu;
  • podobny standard dowodu;
  • jawne ryzyka;
  • jawne koszty przejścia;
  • jawne warunki wykonania;
  • jawne niewiadome.

Nieuczciwe porównanie wygląda tak:

S0 — wszystkie problemy obecnego procesu przez pięć lat,
bez zmian adaptacyjnych i bez uwzględnienia korzyści.

S1 — pełny efekt rozwiązania od pierwszego dnia,
bez kosztu wdrożenia, opóźnień i ryzyka adopcji.

Porównanie symetryczne:

S0 — kontynuacja przez 24 miesiące z obecnym zespołem,
planowaną modernizacją i utrzymaniem znanych obejść.

S1 — wdrożenie przez 9 miesięcy, okres podwójnej pracy,
spadek wydajności w przejściu i efekt osiągany stopniowo.
Pod poziomą linią biegnie szary pas o stałej wysokości, zaczynający się na samym początku i sięgający końca kadru. Nad linią złoty klin zaczyna się dopiero w dalszej części i rośnie równomiernie do końca.
fig. 02Koszt przejścia biegnie od pierwszego dnia, efekt zmiany zaczyna się później i narasta

Linia bazowa nie jest scenariuszem

Jeżeli dziś koszt ręcznej kontroli wynosi 40 000 zł miesięcznie, nie wiemy jeszcze, że w scenariuszu status quo przez trzy lata będzie wynosił dokładnie 1 440 000 zł.

Trzeba ustalić:

  • sezonowość;
  • trend wolumenu;
  • zmiany cen i płac;
  • planowane usprawnienia;
  • awarie i działania prewencyjne;
  • limity zdolności;
  • naturalne uczenie zespołu;
  • zakończenie umów;
  • regulacje;
  • ryzyko utraty danych lub kompetencji.

Scenariusz może być stabilny, rosnący, malejący, skokowy albo warunkowy. Annualizacja jest dozwolona dopiero wtedy, gdy mechanizm powtarzalności jest wystarczająco potwierdzony.

Warunek rewizji

Każdy scenariusz powinien zawierać informację:

Jaki wynik zmieni ocenę?

Przykłady:

  • większa próba pokaże inny udział przyczyn;
  • nowa umowa zmieni koszt utrzymania;
  • pilotaż osłabi prognozę adopcji;
  • audyt ujawni dodatkowy koszt migracji;
  • regulator zmieni wymaganie;
  • wolumen nie osiągnie progu;
  • obecny dostawca wprowadzi funkcję eliminującą część problemu.

Karta Kontrfaktyczna Status Quo — dziewięć pól

Karta nie prowadzi od pola 1 do 9 jak skrypt. Pola są funkcjami kontroli jakości porównania. W prostym zakupie wystarczą trzy lub cztery. W zmianie strategicznej część pól będzie rozwijana przez finanse, operacje, IT, prawo, bezpieczeństwo i właścicieli procesu.

Pole 1 — decyzja i realistyczne alternatywy

Pierwszym obiektem nie jest produkt ani strata. Jest nim decyzja.

Zapis powinien odpowiadać:

  • co organizacja ma rozstrzygnąć;
  • wobec jakiego zadania;
  • które alternatywy są wykonalne;
  • czy status quo oznacza pełną kontynuację, modyfikację czy odroczenie;
  • czy istnieje opcja mniejszego zakresu;
  • czy profesjonalnym wynikiem może być zatrzymanie.

Przykład słaby:

Czy kupić system X?

Przykład lepszy:

Czy w ciągu 18 miesięcy zmienić sposób planowania w dwóch zakładach przez:
S0 — utrzymanie obecnych systemów i poprawę danych;
S1 — wspólną warstwę reguł bez pełnej migracji;
S2 — nową platformę i zmianę modelu odpowiedzialności;
S3 — odroczenie do zakończenia projektu danych?

Bez realistycznych alternatyw koszt status quo staje się argumentem za jedynym rozwiązaniem dostawcy.

Pole 2 — zakres scenariusza i linia bazowa

Zakres definiuje, czego dotyczy porównanie:

  • zakładu;
  • procesu;
  • linii;
  • grupy produktów;
  • zespołu;
  • systemu;
  • regionu;
  • okresu;
  • populacji zdarzeń.

Linia bazowa powinna zawierać źródło, okres i ograniczenie. Przykład:

W okresie styczeń–marzec na linii 4 odnotowano średnio 7,2 godziny
przestoju tygodniowo. Dane nie obejmują dwóch tygodni remontu i mogą
zawyżać wynik sezonowy.

Nie należy łączyć w jednej linii bazowej danych z różnych zakładów, okresów i definicji. Jeżeli zespoły inaczej liczą reklamację albo godzinę przestoju, liczba pozornie wspólna nie jest wspólną podstawą.

Linia bazowa wymaga również właściciela informacji. Sprzedawca nie powinien zamieniać deklaracji jednej osoby w fakt organizacyjny. Materiał powinien zostać potwierdzony przez rolę posiadającą dane lub odpowiedzialność.

Pole 3 — horyzont i dynamika

Horyzont wpływa na wynik. Ten sam projekt może wyglądać niekorzystnie w sześciu miesiącach i korzystnie w czterech latach. Z kolei długi horyzont może sztucznie powiększać koszt status quo, jeżeli nie uwzględnia zmian procesu, rynku i technologii.

Trzeba ustalić:

  • dlaczego wybrano 3, 12, 24 albo 60 miesięcy;
  • czy horyzont odpowiada okresowi użytkowania, umowie lub decyzji budżetowej;
  • jak zmieniają się wolumen, ceny, awaryjność, kompetencje i wymagania;
  • czy występują progi albo skoki;
  • czy proces ulega degradacji, stabilizacji lub poprawie;
  • kiedy wygasa możliwość rewizji.

Przykład dynamiki:

Do 70% wykorzystania mocy obecny proces jest stabilny.
Powyżej 85% rośnie liczba ręcznych interwencji.
Prognoza wolumenu ma szeroki przedział, dlatego scenariusz zależy od progu.

Taki zapis jest lepszy niż proste „koszt rośnie o 10% rocznie”, jeżeli wzrost nie ma potwierdzonego mechanizmu.

Pole 4 — mechanizm kontynuacji

Mechanizm wyjaśnia, dlaczego status quo ma prowadzić do określonego wyniku.

Struktura:

warunek obecny
→ proces lub zależność
→ obserwowany wynik
→ przewidywana kontynuacja

Przykład:

Brak rozdzielenia przepływu między kanałami
→ nierównomierne odbieranie ciepła
→ różnice temperatur i wydłużenie czasu stabilizacji
→ przy wzroście osadu efekt może się pogłębiać.

Mechanizm powinien konkurować z innymi wyjaśnieniami. Jeżeli podobny wynik może wynikać z nastaw procesu, medium, danych, organizacji pracy albo zmienności zamówień, trzeba wskazać, co rozdziela te hipotezy.

Bez mechanizmu kalkulator może pomnożyć objaw, który nie jest podatny na proponowaną zmianę.

Pole 5 — koszty i korzyści obserwowalne

W tym polu zapisujemy elementy, które mają lokalną podstawę:

  • wydatki;
  • czas;
  • odpady;
  • przestoje;
  • serwis;
  • energię;
  • reklamacje;
  • pracę ręczną;
  • koszt utrzymania;
  • koszty obejść.

Każda pozycja powinna zawierać:

miara;
wartość lub przedział;
źródło;
okres;
zakres;
status podstawy;
możliwość odzyskania kosztu;

Istotne jest także zapisanie korzyści status quo:

  • brak migracji;
  • znajomość narzędzia;
  • niskie ryzyko zakłócenia;
  • istniejące kompetencje;
  • amortyzowane aktywa;
  • elastyczne obejścia;
  • stabilne relacje;
  • przewidywalność procesu.

Jeżeli analiza pokazuje tylko straty obecnego sposobu, jest asymetryczna.

Pole 6 — ryzyka, prawdopodobieństwa i skutki

Ryzyko wymaga odrębnego rejestru. Minimalna struktura:

Element Pytanie
Zdarzenie Co może się wydarzyć?
Mechanizm Dlaczego status quo zwiększa lub utrzymuje ekspozycję?
Prawdopodobieństwo Jaka jest podstawa oceny?
Wpływ Jaki zakres wyniku może zostać dotknięty?
Kontrole Co już ogranicza ryzyko?
Horyzont W jakim okresie ryzyko jest materialne?
Rewizja Jaki sygnał zmieni ocenę?

Nie każde ryzyko można wiarygodnie wycenić. W takim przypadku lepszy jest jakościowy opis z przedziałem skutku niż liczba wygenerowana bez podstawy.

Słowa „mało prawdopodobne”, „możliwe” i „bardzo prawdopodobne” bywają różnie interpretowane. Jeżeli decyzja jest materialna, warto dodać przedział albo wspólną definicję skali.17

Pole 7 — utracone opcje i koszt alternatywny

To pole odpowiada na dwa różne pytania.

Utracona opcja:

Jakiej przyszłej zdolności, elastyczności lub możliwości możemy nie zachować przy kontynuacji?

Koszt alternatywny:

Jakie najlepsze realistyczne użycie kapitału, czasu lub zdolności odrzucamy, wybierając tę zmianę?

Przykład:

Kontynuacja obecnego systemu może zamknąć możliwość migracji przed końcem wsparcia.
Pełna migracja teraz zajmie jednak większość zdolności IT, blokując projekt danych,
który jest warunkiem uzyskania wartości z nowego systemu.

Wniosek może prowadzić do etapowania: zabezpieczyć możliwość migracji, ale nie uruchamiać pełnego wdrożenia.

Formalne modele inwestycji pod niepewnością pokazują, że oczekiwanie może posiadać wartość, zwłaszcza przy nieodwracalności i możliwości uzyskania nowej informacji.2425 E03 wykorzystuje tę przesłankę jakościowo. Nie oblicza automatycznie wartości opcji.

Pole 8 — koszt, ryzyko i warunki samej zmiany

To pole jest najczęściej pomijane w materiałach sprzedażowych.

Koszt zmiany może obejmować:

  • zakup;
  • integrację;
  • migrację;
  • konfigurację;
  • walidację;
  • szkolenia;
  • dokumentację;
  • podwójne utrzymanie;
  • czas ekspertów;
  • spadek produktywności;
  • reorganizację odpowiedzialności;
  • zmianę umów;
  • utratę elastyczności;
  • zależność od nowego dostawcy;
  • koszt wyjścia;
  • ryzyko cyberbezpieczeństwa;
  • ryzyko operacyjne;
  • utratę wiedzy lokalnej.

Trzeba również ocenić warunki realizacji:

  • dostępność ludzi;
  • jakość danych;
  • mandat;
  • gotowość procesową;
  • kompetencje;
  • możliwość absorpcji zmiany;
  • okno techniczne;
  • współpracę funkcji.

Gotowość organizacyjna nie jest prostym „buy-in”. Obejmuje zobowiązanie do zmiany oraz ocenę zdolności do wykonania zadań przy dostępnych zasobach i warunkach.7

Jeżeli te warunki nie są spełnione, niski koszt status quo nie jest jedynym argumentem za odroczeniem. Wysoki koszt zmiany może sam zmienić wynik z K2 na K3 albo K1.

Pole 9 — dane, przedziały, niewiadome i warunek rewizji

Ostatnie pole nie podsumowuje liczby. Podsumowuje jakość podstawy.

Dla każdej materialnej pozycji należy oznaczyć status:

F — fakt lokalny;
D — dane zewnętrzne;
W — wzorzec lub klasa referencyjna;
H — hipoteza;
A — założenie;
N — niewiadoma.

Następnie:

  • podać przedział;
  • wskazać najbardziej wrażliwe założenie;
  • opisać, który wynik wspiera zmianę;
  • opisać, który osłabia zmianę;
  • zapisać wynik niejednoznaczny;
  • ustalić warunek zatrzymania;
  • ustalić datę aktualizacji.
Po jednej stronie pojedynczy złoty kwadrat stojący samotnie w pustym kadrze. Po drugiej taki sam kwadrat leży w środku długiego szarego pasma zamkniętego z obu stron krótkimi znacznikami.
fig. 03Dane, założenia, przedziały i niewiadome

Przykład:

Założenie A3:
nowy proces ograniczy 30–50% ręcznych korekt.

Podstawa:
pilotaż na jednej linii, 6 tygodni, niższa zmienność niż w pełnym procesie.

Warunek rewizji:
jeżeli wynik na drugiej linii spadnie poniżej 20%,
pełne wdrożenie zostanie wstrzymane.

Wyniki K1–K5

Karta nie kończy się score’em. Kończy się jakościowym wynikiem i ruchem zależnym od wyniku.

K1 — status quo obecnie preferowane

Status quo jest najlepszą z dostępnych opcji w obecnym horyzoncie.

Możliwe przyczyny:

  • różnica ekonomiczna jest niematerialna;
  • koszt przejścia jest zbyt wysoki;
  • organizacja nie ma gotowości;
  • zmiana jest zbyt nieodwracalna;
  • obecny sposób zachowuje ważną opcję;
  • przewaga alternatywy jest słabo udokumentowana;
  • inny projekt ma wyższy priorytet.

K1 nie oznacza „nigdy”. Powinien zawierać trigger ponownej oceny.

K2 — zmiana uzasadniona

Porównanie pokazuje materialną przewagę konkretnej zmiany wobec status quo, przy uwzględnieniu kosztów przejścia, ryzyka i warunków wykonania.

K2 nie wybiera automatycznie dostawcy. Uzasadnia kierunek zmiany albo przejście do pełniejszego uzasadnienia biznesowego.

K3 — zmiana częściowa, etapowanie lub zabezpieczenie opcji

Pełna zmiana jest przedwczesna, ale istnieje uzasadnienie dla ruchu ograniczonego:

  • pilotażu;
  • projektu danych;
  • modernizacji fragmentu;
  • rezerwacji zasobu;
  • konsultacji prawnej;
  • przygotowania architektury;
  • korekty procesu;
  • zabezpieczenia możliwości późniejszego działania.

K3 jest częstym wynikiem przy wysokiej niepewności i wysokim koszcie przejścia.

K4 — podstawa niewystarczająca

Nie ma wystarczających danych, aby uczciwie porównać scenariusze.

Kolejny ruch powinien mieć wartość informacyjną:

  • próbka danych;
  • analiza przyczyn;
  • test;
  • udział eksperta;
  • klasa referencyjna;
  • wycena kosztu migracji;
  • weryfikacja prawdopodobieństwa;
  • uzgodnienie definicji miary.

K4 nie powinno automatycznie prowadzić do kolejnego spotkania albo demo.

K5 — analiza niematerialna albo zatrzymanie

Różnica między scenariuszami jest zbyt mała, koszt analizy przewyższa wartość informacji albo proces został zbudowany na nieuprawnionych danych.

Wynikiem może być:

  • zakończenie sprzedaży;
  • powrót do zakupu transakcyjnego;
  • rezygnacja z kalkulatora;
  • przekazanie do audytu finansowego lub prawnego;
  • usunięcie danych;
  • zatrzymanie analizy z powodów etycznych.

Koszt i ryzyko samej zmiany

Wartość produktu nie usuwa kosztu przejścia. Przeciwnie: im bardziej rozwiązanie zmienia proces, dane, role i systemy, tym większa część wyniku zależy od wykonania.

Cena jest tylko jednym składnikiem

Pełny obraz poświęceń może obejmować:

cena i opłaty;
projekt i integracja;
migracja oraz czyszczenie danych;
testy i walidacja;
szkolenia;
czas kluczowych pracowników;
podwójne utrzymanie;
zmiana procesu;
czas zarządczy;
spadek wydajności w przejściu;
ryzyko opóźnienia;
ryzyko lock-in;
koszt wyjścia;

Koncepcja Total Cost of Ownership została rozwinięta właśnie po to, aby wyjść poza cenę zakupu i uwzględnić koszty w cyklu nabycia oraz użytkowania.613

Sunk cost nie jest argumentem za kontynuacją

Organizacja może mówić:

Wydaliśmy już trzy miliony na obecny system, więc musimy go utrzymać.

Albo:

Wydaliśmy już milion na nowy projekt, więc musimy go dokończyć.

Historyczny wydatek może mieć znaczenie księgowe, kontraktowe albo operacyjne, ale sam nie powinien decydować o przyszłym wyborze. Badania nad sunk cost i eskalacja zobowiązania pokazują, że wcześniejsze inwestycje oraz odpowiedzialność za decyzję mogą zwiększać skłonność do dalszego zaangażowania mimo słabych wyników.3152616

E03 zapisuje koszty historyczne oddzielnie:

koszt poniesiony — nieodwracalny;
wartość rezydualna — możliwa do zachowania;
koszt wyjścia — przyszły;
koszt kontynuacji — przyszły;

Nieodwracalność zwiększa znaczenie oczekiwania

Jeżeli zmiana wymaga długiej umowy, utraty starego środowiska, zamknięcia alternatyw albo dużych kosztów wyjścia, opcja oczekiwania może mieć wartość. Nie oznacza to paraliżu. Może uzasadniać ruch odwracalny, pilotaż albo etapowanie.2425


Przedziały, scenariusze i prawdopodobieństwa

Jedna liczba jest atrakcyjna, bo ułatwia porównanie z ceną. Przy materialnej niepewności może jednak sprawiać wrażenie większej wiedzy, niż rzeczywiście posiadamy.

Trzy scenariusze zamiast jednej prognozy

Minimalny zestaw może obejmować:

scenariusz dolny — status quo pozostaje względnie stabilne;
scenariusz bazowy — utrzymuje się obecny mechanizm i typowa zmienność;
scenariusz górny — materializuje się zidentyfikowane ryzyko albo próg.

Analogiczny zestaw powinien powstać dla zmiany:

niska realizacja efektu;
bazowa realizacja efektu;
wysoka realizacja efektu.

Nie należy zestawiać pesymistycznego status quo z optymistyczną zmianą. Każdy scenariusz wymaga spójnej narracji, założeń i mechanizmu. Scenario planning służy nie tyle do przewidywania jednej przyszłości, ile do rozważania kilku odmiennych, wewnętrznie spójnych wariantów.8

Analiza wrażliwości

Warto ustalić, które założenia najbardziej zmieniają wynik:

  • wolumen;
  • udział problemu podatny na zmianę;
  • tempo adopcji;
  • koszt pracy;
  • czas migracji;
  • prawdopodobieństwo zdarzenia;
  • koszt przestoju;
  • stopa odzyskania czasu;
  • długość okresu przejściowego.

Przykład:

Wniosek K2 utrzymuje się, jeżeli:
udział korekt podatnych na zmianę przekracza 35%
i koszt przejścia pozostaje poniżej 1,2 mln zł.

Poniżej 25% właściwym wynikiem jest K3.
Powyżej 1,8 mln zł status quo staje się preferowane w horyzoncie 24 miesięcy.

Taki zapis jest bardziej użyteczny niż wynik 1 437 842 zł, ponieważ pokazuje próg decyzji.

Prawdopodobieństwo wymaga właściciela

Jeżeli ryzyko ma zostać skwantyfikowane, trzeba wskazać:

  • kto ocenia prawdopodobieństwo;
  • na jakiej klasie zdarzeń;
  • z jakiego okresu;
  • przy jakich kontrolach;
  • czy jest to częstotliwość historyczna, osąd eksperta czy model;
  • kiedy ocena zostanie zaktualizowana.

W wielu procesach lepszy będzie jakościowy rejestr niż pozornie dokładne 17%. Ryzyko prawne, bezpieczeństwa albo ciągłości powinno być oceniane przez właściwych ekspertów, nie przez handlowca lub model językowy.

Outside view i klasa referencyjna

Zespół projektowy często buduje prognozę od środka: zna własny plan, najlepsze intencje i szczegóły rozwiązania. Taki inside view może prowadzić do optymistycznych prognoz. Klasy referencyjne pomagają porównać projekt z rzeczywistymi wynikami podobnych przedsięwzięć.2728

Klasa referencyjna musi jednak być naprawdę podobna pod względem:

  • typu procesu;
  • skali;
  • jakości danych;
  • złożoności integracji;
  • gotowości organizacyjnej;
  • zakresu zmiany;
  • horyzontu;
  • definicji wyniku.

Studium przypadku jednego klienta może uzasadnić hipotezę albo pytanie. Nie jest automatycznie prognozą dla kolejnej organizacji. Tę granicę rozwija Historia Zmiany.

Komunikowanie niepewności nie oznacza bezradności

Można sformułować jasny wniosek i jednocześnie pokazać przedział:

Na obecnej podstawie scenariusz status quo kosztuje prawdopodobnie 0,6–1,1 mln zł w ciągu dwóch lat. Największa niewiadoma dotyczy udziału przestojów podatnych na proponowaną zmianę. Pełna migracja pozostaje nieuzasadniona, ale pilotaż może ograniczyć tę niewiadomą.

Badania nad komunikowaniem niepewności sugerują, że jawne pokazanie niepewności nie musi automatycznie niszczyć zaufania, choć efekt zależy od formy i kontekstu.9


Framing, loss aversion i fear selling

Sposób przedstawienia tych samych wyników może wpływać na wybór. Klasyczne badania nad prospect theory i framingiem pokazały znaczenie punktu odniesienia oraz różnicę między opisem zysków i strat.182 W sprzedaży łatwo zamienić tę wiedzę w technikę:

Pokaż klientowi straty zaniechania, bo ludzie silniej reagują na straty niż na zyski.

Takie użycie jest problematyczne z trzech powodów.

Po pierwsze — reakcja nie poprawia prawdziwości

Nawet jeżeli komunikat o stracie zwiększa uwagę, nie dowodzi, że strata została prawidłowo oszacowana. Perswazja i jakość scenariusza są różnymi obiektami.

Po drugie — punkt odniesienia można wybrać manipulacyjnie

Przykład:

Framing dostawcy:
„Tracicie 1 mln zł rocznie”.

Alternatywny framing:
„Pełna zmiana wymaga 1,4 mln zł i dziewięciu miesięcy ryzyka przejścia”.

Oba zdania mogą być częściowo prawdziwe. Uczciwe porównanie pokazuje oba.

Po trzecie — strach może wypierać analizę

Fear appeals mogą wpływać na postawy i zachowania, ale skuteczność zależy od wielu warunków i nie oznacza, że komunikat jest właściwy dla decyzji B2B.20

Fear selling rozpoznajemy, gdy komunikat:

  • używa katastroficznego wyniku bez podstawy;
  • przedstawia ryzyko jako pewność;
  • ukrywa prawdopodobieństwo;
  • pomija istniejące zabezpieczenia;
  • sugeruje winę lub niekompetencję;
  • wymusza datę dostawcy;
  • nie pokazuje kosztu zmiany;
  • nie dopuszcza wyniku K1 albo K4;
  • wykorzystuje dane wrażliwe do zwiększenia presji.

Język powinien być kalibrowany do podstawy, zgodnie z Kalibratorem Języka Rozmowy.

Przykład niekalibrowany:

Jeżeli nie wdrożą Państwo systemu, awaria jest tylko kwestią czasu.

Przykład kalibrowany:

W ostatnich dwóch latach wystąpiły trzy zdarzenia tego typu. Nie mamy podstaw, aby prognozować dokładną częstotliwość. Obecne zabezpieczenia ograniczają wpływ, ale nie usuwają ekspozycji. Potrzebujemy oceny właściciela ryzyka przed włączeniem tej pozycji do porównania.


Proporcjonalność P0–P3

Nie każdy zakup wymaga dziewięciu pól, scenariuszy i rejestru ryzyka.

P0 — zakup rutynowy

Przykład: standardowy komponent zgodny ze specyfikacją.

Wystarczy zwykle:

  • potwierdzić alternatywy;
  • porównać cenę, zgodność, termin i ryzyko błędu;
  • uwzględnić koszt zmiany indeksu albo dostawcy;
  • zakończyć analizę, jeżeli różnica jest niematerialna.

Pełny „cost of inaction workshop” tworzyłby tarcie.

P1 — zakup powtarzalny z lokalnym wpływem

Przykład: automatyzacja ręcznego raportowania w jednym dziale.

Można użyć:

  • lokalnej linii bazowej;
  • krótkiego horyzontu;
  • potwierdzonej częstotliwości;
  • prostego przedziału czasu;
  • kosztu wdrożenia i utrzymania;
  • jednego warunku rewizji.

Annualizacja może być dozwolona, jeżeli proces jest stabilny, a mechanizm powtarzalności potwierdzony.

P2 — zmiana międzyfunkcyjna

Przykład: czyszczenie i diagnostyka układu chłodzenia form, nowy system CRM albo integracja danych.

Potrzebne są:

  • konkurencyjne wyjaśnienia;
  • dane z kilku ról;
  • rozdzielenie kosztu i ryzyka;
  • warunki wykonania;
  • koszt przejścia;
  • scenariusze;
  • reakcja na wynik osłabiający.

P3 — zmiana strategiczna lub trudno odwracalna

Przykład: migracja ERP, centralizacja planowania, zmiana platformy technologicznej.

Wymagane mogą być:

  • pełny rejestr scenariuszy;
  • klasy referencyjne;
  • finanse i controlling;
  • właściciele ryzyka;
  • prawo, bezpieczeństwo i zgodność;
  • ocena gotowości;
  • wartość oczekiwania;
  • analiza wrażliwości;
  • formalne uzasadnienie biznesowe poza E03.

Proporcjonalność jest ważniejsza niż kompletność. Dziewięć wypełnionych pól nie gwarantuje dobrej decyzji.


Przykłady wyników K1–K5

P0 — standardowy komponent: K1

Klient rozważa zmianę dostawcy uszczelki, ponieważ nowa oferta jest o 6% tańsza.

Porównanie pokazuje:

  • roczna różnica ceny: 8 000 zł;
  • koszt kwalifikacji materiału: 12 000–18 000 zł;
  • ryzyko przestoju przy zmianie: niskie, ale niezerowe;
  • obecny dostawca spełnia wymagania;
  • brak materialnej korzyści jakościowej.

Wynik:

K1 — status quo preferowane. Zmiana nie zwraca kosztu kwalifikacji w racjonalnym horyzoncie. Trigger rewizji: zmiana ceny, jakości albo dostępności.

P1 — ręczne raportowanie: K2

Zespół wykonuje stabilny, codzienny proces kopiowania danych. Pomiar przez osiem tygodni pokazuje 9–11 godzin pracy tygodniowo. Automatyzacja jest lokalna, odwracalna i kosztuje mniej niż sześciomiesięczny koszt pracy.

Wynik:

K2 — zmiana uzasadniona, pod warunkiem że zaoszczędzony czas zostanie wykorzystany do zadań analitycznych, a nie przedstawiony jako automatyczna redukcja kosztu zatrudnienia.

P2 — kanały chłodzące formy wtryskowej: K4

Zakład obserwuje wydłużenie cyklu. Dostawca usługi czyszczenia nie przypisuje całej straty osadowi. Dane wskazują również na zmianę parametrów procesu i temperatury medium.

Wynik:

K4 — podstawa niewystarczająca. Potrzebny jest pomiar przepływu, temperatury i stabilności procesu. Annualizacja strat zostaje zablokowana.

P2 — migracja systemu: K3

Obecny system jest drogi w utrzymaniu i kończy się jego wsparcie. Pełna migracja przed zakończeniem projektu danych zwiększa ryzyko błędów i pracy podwójnej.

Wynik:

K3 — zabezpieczyć opcję i przygotować migrację, ale nie uruchamiać pełnego rollout’u. Ruch: architektura, inwentaryzacja integracji i oczyszczenie danych.

P3 — automatyzacja planowania: K2 warunkowe

Analiza większej próby pokazuje, że 42–55% korekt wynika z reguł możliwych do automatyzacji. Koszt przejścia jest wysoki, lecz efekt pozostaje materialny w horyzoncie czterech lat. Klasa referencyjna wskazuje na dłuższy okres wdrożenia niż plan dostawcy.

Wynik:

K2 — zmiana uzasadniona, ale uzasadnienie biznesowe musi użyć zewnętrznego przedziału czasu i kosztu oraz zawierać próg zatrzymania po pilotażu.

P3 — status quo jako najlepsza opcja: K1

Firma rozważa centralizację trzech lokalnych systemów. Analiza ujawnia:

  • niski udział procesów wspólnych;
  • wysokie koszty migracji;
  • ryzyko utraty lokalnych reguł;
  • brak właściciela danych;
  • inne inwestycje o wyższej wartości;
  • możliwość utrzymania integracji przez warstwę raportową.

Wynik:

K1 — status quo z ograniczoną integracją jest obecnie lepsze od pełnej centralizacji. Ponowna ocena po ustanowieniu wspólnego modelu danych.


CRM i przegląd szans

CRM często zawiera pole:

cost of inaction: 1 500 000 zł

Taka liczba bez kontekstu jest trudna do audytu. Bezpieczniejszy zapis obejmuje:

Decyzja

Scenariusz S0

Alternatywa S1

Zakres i horyzont

Linia bazowa i źródło

Mechanizm

Koszty obserwowalne

Ryzyka

Utracone i zachowane opcje

Koszt zmiany

Przedział

Najważniejsza niewiadoma

Wynik K1–K5

Warunek rewizji

Przegląd szans nie powinien pytać wyłącznie:

Czy klient zna koszt braku działania?

Lepsze pytania:

  • Czy scenariusz status quo został potwierdzony przez klienta?
  • Czy zawiera korzyści z pozostania?
  • Czy porównujemy ten sam zakres i horyzont?
  • Jaki mechanizm łączy linię bazową z przyszłym wynikiem?
  • Które pozycje są kosztami, a które ryzykiem?
  • Czy annualizacja jest uprawniona?
  • Czy koszt zmiany obejmuje pracę i ryzyko wdrożenia?
  • Jaki wynik prowadzi do K1?
  • Co mogłoby osłabić rekomendację?
  • Czy kolejny ruch zmniejsza materialną niewiadomą?

E03 nie jest modelem prognozowania. Wysoki koszt status quo nie oznacza wysokiego prawdopodobieństwa zakupu. Organizacja może nie mieć mandatu, gotowości, budżetu albo właściwej alternatywy.


Ład AI

AI może pomóc:

  • uporządkować jawne pozycje;
  • wykryć niespójność zakresów;
  • wskazać brak kosztu przejścia;
  • rozdzielić koszt, ryzyko i niewiadomą;
  • generować pytania kontrolne;
  • przygotować warianty scenariuszy z podanych założeń;
  • porównać wersje dokumentu;
  • anonimizować robocze materiały zgodnie z procedurą.

AI nie powinno:

  • tworzyć danych klienta;
  • zgadywać prawdopodobieństw;
  • annualizować bez reguły;
  • wyceniać ryzyka prawnego lub bezpieczeństwa;
  • inferować „oporu” albo biasu osób;
  • wybierać preferowanego scenariusza;
  • generować kosztu utraconych korzyści z ogólnych punktów odniesienia;
  • ukrywać niepewności;
  • być właścicielem liczby zapisanej w CRM.

Zgodnie z zasadami zarządzania ryzykiem AI potrzebne są transparentność, nadzór człowieka, dokumentowanie ograniczeń oraz odpowiedzialność za użycie wyników.2930

Minimalny rejestr AI:

narzędzie i wersja;
data użycia;
dane wejściowe;
cel;
wynik wykorzystany;
elementy odrzucone;
osoba weryfikująca;
źródło liczb;
status poufności;
termin usunięcia danych;

Zasada końcowa

Koszt status quo nie powinien być narzędziem do zwiększania ceny akceptowalnej przez klienta.

Powinien pomagać odpowiedzieć:

  • co dokładnie oznacza kontynuacja;
  • jakie alternatywy są realne;
  • co obserwujemy, a co prognozujemy;
  • jaki mechanizm łączy stan z wynikiem;
  • które elementy są kosztem, ryzykiem, opcją i niewiadomą;
  • co organizacja zyskuje, pozostając;
  • ile kosztuje sama zmiana;
  • jaki horyzont jest właściwy;
  • które założenie zmienia wniosek;
  • kiedy status quo jest lepsze;
  • kiedy potrzebny jest dowód;
  • kiedy analiza powinna się zakończyć.

Profesjonalna analiza status quo nie udowadnia, że klient traci, nie kupując. Porównuje kilka możliwych przyszłości z porównywalnym rygorem i dopuszcza wynik, w którym najlepszą decyzją jest zmiana, etapowanie, oczekiwanie albo pozostanie przy obecnym sposobie.

Następny krok: użyj Karty Kontrfaktycznej Status Quo. Zapisz jedną decyzję, dwa realistyczne scenariusze, wspólny horyzont, koszt zmiany i warunek, który może odwrócić obecny wniosek.


FAQ

Najczęstsze pytania

Co to jest koszt status quo?

To opis kosztów, ryzyk, utraconych opcji i korzyści związanych z kontynuowaniem konkretnego sposobu działania w określonym zakresie i horyzoncie. Nie jest jedną uniwersalną liczbą.

Czy status quo oznacza brak działania?

Nie. Organizacja nadal utrzymuje proces, narzędzia, ludzi, obejścia, relacje i kontrole. Nie podejmuje jedynie określonej zmiany.

Jak policzyć koszt zaniechania?

Najpierw zdefiniuj decyzję, alternatywy, zakres, linię bazową, horyzont i mechanizm. Następnie rozdziel koszty obserwowalne, ryzyka, utracone opcje i koszt zmiany. Użyj przedziałów oraz warunku rewizji.

Czym koszt różni się od ryzyka?

Koszt jest obserwowanym albo wystarczająco przewidywalnym przepływem. Ryzyko jest możliwością przyszłego zdarzenia o niepewnym prawdopodobieństwie i skutku.

Kiedy można annualizować stratę?

Gdy częstotliwość, wolumen i mechanizm powtarzalności są potwierdzone, okres bazowy jest reprezentatywny, a wynik nie jest sezonowy ani incydentalny. Założenia trzeba ujawnić.

Jak uwzględnić koszt wdrożenia?

Poza ceną uwzględnij integrację, migrację, testy, szkolenia, czas ludzi, podwójne utrzymanie, spadek wydajności, zmianę procesu, ryzyko oraz koszt wyjścia.

Czy status quo bias oznacza, że klient się myli?

Nie. Status quo bias jest zjawiskiem badawczym, nie etykietą każdej decyzji. Pozostanie może być racjonalne ze względu na koszt przejścia, niepewność lub brak przewagi alternatywy.

Kiedy status quo jest najlepszą opcją?

Gdy różnica między alternatywami jest niematerialna, koszt lub ryzyko zmiany są zbyt wysokie, gotowość jest niewystarczająca, oczekiwanie ma wartość albo istnieją lepsze zastosowania zasobów.

Czym E03 różni się od uzasadnienia biznesowego?

E03 buduje scenariusz status quo i symetryczne porównanie. Pełne uzasadnienie biznesowe może obejmować cash flow, finansowanie, podatki, NPV, IRR, zasady rachunkowe, portfel projektów i formalną akceptację finansową. Szerszą definicję wartości, alternatyw, poświęceń i realizacji rozwija Tworzenie wartości w sprzedaży B2B.

Jak używać AI bez generowania liczb?

Przekazuj wyłącznie zatwierdzone dane i jawne założenia. Używaj AI do struktury, kontroli spójności i pytań. Każda liczba musi mieć źródło i właściciela po stronie człowieka.


TOOL-E03 / od lektury do pracy

Osobna strona karty →

Karta Kontrfaktyczna Status Quo

Siedem pytań, co się stanie, jeśli nie zrobią nic — policzone uczciwie, a nie strasząco.

Największym konkurentem jest zostanie przy tym, co jest. Siedem pytań porównuje dwie drogi: co wydarzy się przy obecnym sposobie działania, a co przy zmianie — z podanym zakresem, okresem i tym, czego nie wiecie.

Pobierz kartę (PDF)Pracuj na tym w B2B Sales Ops →piętnaście minut na jedno porównanie

Arkusz — 7 pytań

  1. 01 · Co porównujecie

    Która droga wobec której — dokładnie?

  2. 02 · Czego to dotyczy

    Jaki zakres — jeden dział, jeden proces, jedna lokalizacja?

  3. 03 · Na jaki okres

    W jakim horyzoncie to liczycie — i dlaczego takim?

  4. 04 · Co się dzieje bez zmiany

    Co konkretnie będzie się działo dalej — i skąd to wiecie?

  5. 05 · Co się zmienia po zmianie

    Co realnie będzie inaczej — i po czym oni to poznają?

  6. 06 · Ile kosztuje sama zmiana

    Czas ludzi, przestój, nauka, ryzyko wdrożenia?

  7. 07 · Decyzja

    Porównanie się broni, wymaga danych, wypada na korzyść obecnego stanu czy odpada?

Kiedy sięgnąć

  • macie policzony zwrot z inwestycji i nikt w niego nie wierzy;
  • „koszt bezczynności" pada bez zakresu i bez okresu;
  • porównanie pomija koszt samej zmiany;
  • liczby są okrągłe i pochodzą z prezentacji dostawcy;
  • klient mówi „radzimy sobie" i nie macie na to odpowiedzi.

Co z tego wychodzi

Liczby są okrągłe i nie wiadomo, skąd pochodzą
Podajcie przedział zamiast punktu. Przedział z opisaną metodą jest mocniejszy niż precyzyjna liczba bez niej.
Porównanie pomija koszt zmiany
Wróć do pytania 6. Zestawienie bez kosztu wdrożenia klient odrzuci w pierwszej minucie — i będzie miał rację.
Obecny sposób działania wypada lepiej
Powiedzcie to. Wynik na korzyść obecnego stanu jest prawidłowym wynikiem tej karty, nie jej porażką.
Horyzont dobraliście tak, żeby wyszło
Zmieńcie go na ten, w którym oni podejmują decyzje. Pytanie 3 nie jest miejscem na dobieranie danych do tezy.
Wszystkie korzyści są miękkie
Zapiszcie, po czym oni poznają, że nastąpiły. Korzyść, której nikt nie zauważy, nie zostanie zapamiętana jako wasza.

Ten arkusz wypełnia się raz, na papierze albo w pliku. Praca ciągła należy do aplikacji B2B Sales Ops — tam temat przechodzi z czytania w pracę: aplikacja prowadzi przez pola, kontekst i zapisuje wynik jako artefakt.

Poznaj B2B Sales Ops →

Przypisy i źródła

Footnotes

  1. Samuelson, W., & Zeckhauser, R. (1988). Status Quo Bias in Decision Making. Journal of Risk and Uncertainty, 1(1), 7–59. 2 3

  2. Tversky, A., & Kahneman, D. (1981). The Framing of Decisions and the Psychology of Choice. Science, 211(4481), 453–458. https://doi.org/10.1126/science.7455683 2 3

  3. Arkes, H. R., & Blumer, C. (1985). The Psychology of Sunk Cost. Organizational Behavior and Human Decision Processes, 35(1), 124–140. https://doi.org/10.1016/0749-5978(85)90049-4 2 3

  4. Frederick, S., Novemsky, N., Wang, J., Dhar, R., & Nowlis, S. (2009). Opportunity Cost Neglect. Journal of Consumer Research, 36(4), 553–561. https://doi.org/10.1086/599764 2 3

  5. Burnham, T. A., Frels, J. K., & Mahajan, V. (2003). Consumer Switching Costs: A Typology, Antecedents, and Consequences. Journal of the Academy of Marketing Science, 31(2), 109–126. https://doi.org/10.1177/0092070302250897 2

  6. Ellram, L. M. (1993). Total Cost of Ownership: Elements and Implementation. International Journal of Purchasing and Materials Management, 29(4), 2–11. https://doi.org/10.1111/j.1745-493X.1993.tb00013.x 2 3 4

  7. Weiner, B. J. (2009). A Theory of Organizational Readiness for Change. Implementation Science, 4, 67. https://doi.org/10.1186/1748-5908-4-67 2

  8. Schoemaker, P. J. H. (1995). Scenario Planning: A Tool for Strategic Thinking. Sloan Management Review, 36(2), 25–40. 2 3

  9. van der Bles, A. M., van der Linden, S., Freeman, A. L. J., Mitchell, J., Galvao, A. B., Zaval, L., & Spiegelhalter, D. J. (2019). Communicating Uncertainty About Facts, Numbers and Science. Royal Society Open Science, 6, 181870. https://doi.org/10.1098/rsos.181870 2 3

  10. National Institute of Standards and Technology. (2012). Guide for Conducting Risk Assessments. NIST Special Publication 800-30 Revision 1. https://doi.org/10.6028/NIST.SP.800-30r1 2

  11. Eidelman, S., & Crandall, C. S. (2012). Bias in Favor of the Status Quo. Social and Personality Psychology Compass, 6(3), 270–281. https://doi.org/10.1111/j.1751-9004.2012.00427.x 2

  12. Godefroid, M.-E., Plattfaut, R., & Niehaves, B. (2023). How to Measure the Status Quo Bias? A Review of Current Literature. Management Review Quarterly, 73, 1667–1711. https://doi.org/10.1007/s11301-022-00283-8 2

  13. Ellram, L. M., & Siferd, S. P. (1993). Purchasing: The Cornerstone of the Total Cost of Ownership Concept. Journal of Business Logistics, 14(1), 163–184. 2 3

  14. Williamson, O. E. (1981). The Economics of Organization: The Transaction Cost Approach. American Journal of Sociology, 87(3), 548–577. https://doi.org/10.1086/227496 2

  15. Staw, B. M. (1976). Knee-Deep in the Big Muddy: A Study of Escalating Commitment to a Chosen Course of Action. Organizational Behavior and Human Performance, 16(1), 27–44. https://doi.org/10.1016/0030-5073(76)90005-2 2

  16. Sleesman, D. J., Conlon, D. E., McNamara, G., & Miles, J. E. (2012). Cleaning Up the Big Muddy: A Meta-Analytic Review of the Determinants of Escalation of Commitment. Academy of Management Journal, 55(3), 541–562. https://doi.org/10.5465/amj.2010.0696 2

  17. Budescu, D. V., Broomell, S., & Por, H.-H. (2009). Improving Communication of Uncertainty in the Reports of the Intergovernmental Panel on Climate Change. Psychological Science, 20(3), 299–308. https://doi.org/10.1111/j.1467-9280.2009.02284.x 2

  18. Kahneman, D., & Tversky, A. (1979). Prospect Theory: An Analysis of Decision under Risk. Econometrica, 47(2), 263–291. https://doi.org/10.2307/1914185 2

  19. Kahneman, D., Knetsch, J. L., & Thaler, R. H. (1991). Anomalies: The Endowment Effect, Loss Aversion, and Status Quo Bias. Journal of Economic Perspectives, 5(1), 193–206. https://doi.org/10.1257/jep.5.1.193

  20. Tannenbaum, M. B., Hepler, J., Zimmerman, R. S., Saul, L., Jacobs, S., Wilson, K., & Albarracín, D. (2015). Appealing to Fear: A Meta-Analysis of Fear Appeal Effectiveness and Theories. Psychological Bulletin, 141(6), 1178–1204. https://doi.org/10.1037/a0039729 2

  21. International Organization for Standardization. (2018). ISO 31000:2018 Risk Management — Guidelines.

  22. Epstude, K., & Roese, N. J. (2008). The Functional Theory of Counterfactual Thinking. Personality and Social Psychology Review, 12(2), 168–192. https://doi.org/10.1177/1088868308316091

  23. Roese, N. J. (1997). Counterfactual Thinking. Psychological Bulletin, 121(1), 133–148. https://doi.org/10.1037/0033-2909.121.1.133

  24. McDonald, R., & Siegel, D. (1986). The Value of Waiting to Invest. Quarterly Journal of Economics, 101(4), 707–727. https://doi.org/10.2307/1884175 2

  25. Pindyck, R. S. (1991). Irreversibility, Uncertainty, and Investment. Journal of Economic Literature, 29(3), 1110–1148. 2

  26. Brockner, J. (1992). The Escalation of Commitment to a Failing Course of Action: Toward Theoretical Progress. Academy of Management Review, 17(1), 39–61. https://doi.org/10.5465/amr.1992.4279568

  27. Kahneman, D., & Lovallo, D. (1993). Timid Choices and Bold Forecasts: A Cognitive Perspective on Risk Taking. Management Science, 39(1), 17–31. https://doi.org/10.1287/mnsc.39.1.17

  28. Flyvbjerg, B. (2006). From Nobel Prize to Project Management: Getting Risks Right. Project Management Journal, 37(3), 5–15. https://doi.org/10.1177/875697280603700302

  29. NIST (2023), Artificial Intelligence Risk Management Framework 1.0, NIST AI 100-1. https://www.nist.gov/itl/ai-risk-management-framework. Wspiera ład, mapowanie kontekstu, pomiar, zarządzanie ryzykiem, przejrzystość i nadzór człowieka; jest modelem dobrowolnym, nie prawem UE.

  30. Rozporządzenie (UE) 2024/1689 — Artificial Intelligence Act. https://eur-lex.europa.eu/eli/reg/2024/1689/oj. Wspiera obowiązki przejrzystości, dokumentowania i nadzoru człowieka zależne od roli i zamierzonego celu; zakres wymaga sprawdzenia dla konkretnego zastosowania.

O metodyce

Ten artykuł jest częścią autorskiej metodyki Nowoczesna Sprzedaż B2B Jarosława Jaśkowiaka — systemu pracy ze sprzedażą B2B jako całością: decyzją klienta, wartością, rozmową, ryzykiem, kompetencjami i technologią. Poznaj autora albo wróć do obszaru E.

ID: E03przegląd: 2026-06-27metodyka autorska — nie stanowi porady prawnej ani HR
